Pre nekoliko godina, klijent je želeo da u toku refita “samo” pomeri ugradne plakare da bi dobio još jednu kabinu. Zvuči jednostavno zar ne? U stvarnosti, ti plakari su skrivali razvodnu tablu i kablovske snopove.
Da nismo uradili inspekciju pre početka radova, taj potez bi se pretvorio u kašnjenje, dodatne troškove i mnogo nepotrebne nervoze. Ako si brodoinženjer, kapetan ili menadžer brodogradilišta, znaš da refiti često nisu problem zbog “velikih ideja”, nego zbog sitnih tačaka koje niko nije proverio pre dizajniranja novog rešenja.
Zato te danas podsećam na dve stvari koje obavezno moraš da proveriš da bi ti refit prošao bez iznenadjenja.
1) Provera položaja elektro-instalacija i razvodne table
Ako planiraš da zadržiš postojeće kablove, prvo mapiraj šta tačno ulazi u zonu radova: gde prolaze snopovi, gde su razvodne kutije, koji ormari su zapravo “tehnički ormari”. Ako se dodaju nova svetla, utičnice ili potrošači, odmah proveri: kapacitet, trase, servisne petlje i pristup.
Izvedeno stanje kod starijih plovila skoro nikad nije jednako onom na crtežima, a ukoliko tehnički crteži i postoje, naknadne izmene često nisu dokumentovane. Zato je inspekcija pre početka radova obavezna, čak i kad postoje tehnički planovi.

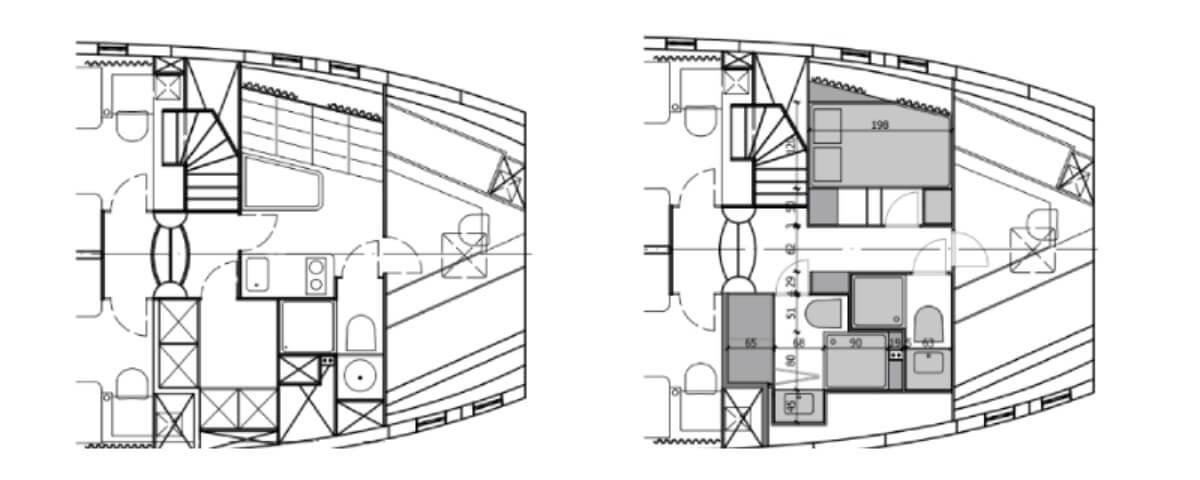

Naš primer iz prakse: Na motornoj jahti od 25 m klijenti su želeli dodatnu dečiju kabinu sa kupatilom. Ideja je bila da se deo prostora posade i vešernice transformiše u ovu dodatnu kabinu. Inspekcija pre bilo kakvih radova nas je spasila neprijatnih iznenađenja, jer smo otkrili da su u ugradnim ormarima koje je trebalo srušiti razvodna tabla i kablovi. Minimalnim korekcijama rešenja zadržali smo panel na postojećoj lokaciji i izbegli prepravke instalacija.
2) Provera mogućnosti prilaska inspekcionim otvorima
Ispod poda i iznad plafona je “život” jahte: kaljužne pumpe, ventili, tankovi, HVAC, kablovi, zvučnici, razvodne kutije. Novi raspored je dobar samo ako i dalje omogućava pristup svemu što se održava. Lakoća servisiranja nije “tehnički detalj”, nego je deo onoga što jahtu čini lakom za život i ključ je za manje kvarova i manje stresa. Ukoliko posle refita, ako jahta izgleda bolje, a postane teža za održavanje, to nije uspešan refit. Takve odluke se vlasniku i posadi vrate kroz troškove i frustraciju. Zato se, pri osmišljavanju novog izgleda enterijera plovila pažljivo proverava i pristup svim inspekcionim otvorima. U praksi to znači da inspekciona vratašca moraju ostati dostupna bez skidanja nameštaja; da ventili i tankovi ne smeju završiti “zakopani” ispod fiksnih baza; i da servis filtera i HVAC-a treba da bude moguć u jednom dolasku majstora, bez demontaže pola enterijera.
Naš primer iz prakse: Na jednom projektu refita klijenti su želeli da redizajniramo postojeće master kupatilo. Kada smo na licu mesta proverili šta se nalazi ispod kupatila i kako se tome pristupa kroz inspekcione otvore, postalo je jasno da željeni plan nije moguć; deo zone mora ostati slobodan za servisiranje i pristup tankovima. U tom smislu tankovi za gorivo su nam postavili granice prostora i odredili šta realno može da se pomera.
Novi raspored je zato nastao iz tog ograničenja: prvo smo obezbedili servisni pristup i logiku održavanja, a tek onda uklopili estetiku u preostali prostor. Iako je dizajn nastao unutar jasno definisanih tehničkih okvira, na kraju je ispunio zahtev klijenata i vizuelno izgledao tačno onako kako su želeli.
Realnost refita: plan bez rezerve nije plan
Posle ovakvih situacija, jedna stvar postane očigledna: koliko god dobar bio plan, refit je posao sa promenljivim uslovima. Iza obloga često čekaju skriveni sistemi, nedokumentovane izmene i “iznenađenja” koja ne vidiš dok ne otvoriš. To ne znači da je refit loš izbor, naprotiv.
Refit je šansa da se jahta prilagodi stvarnim navikama na brodu i dugoročnom održavanju, a ne samo prvom utisku. Ali da bi to bio “refit bez drame”, plan mora da računa na promene kad se brod otvori. Rezervu u budžetu za neplanirane radove, vreme za odluke koje se donose na licu mesta, i fleksibilnost da se rešenje koriguje kada se ispostavi da “as-built” nije ono što piše na postojećim tehničkim podlogama.
Ako planiraš refit ili promenu layout-a
Ako je projekat tek u pripremi i želiš da izbegneš prepravke u hodu tokom radova, obavezno ove stvari proveri pre nego što tim uđe u demontažu. Zajedno, možemo da prođemo kroz planirane izmene, mapiramo kritične tačke i proverimo da li je rešenje izvodljivo i odgovarajuće u stvarnim uslovima na brodu.
Salt & Water tim može da te podrži u ovom procesu od koncepta do tehničke razrade i koordinacije izvođenja, ili da se uključi kada su promene već definisane, pa da izvođenje teče glatko, bez prepravki u hodu.
